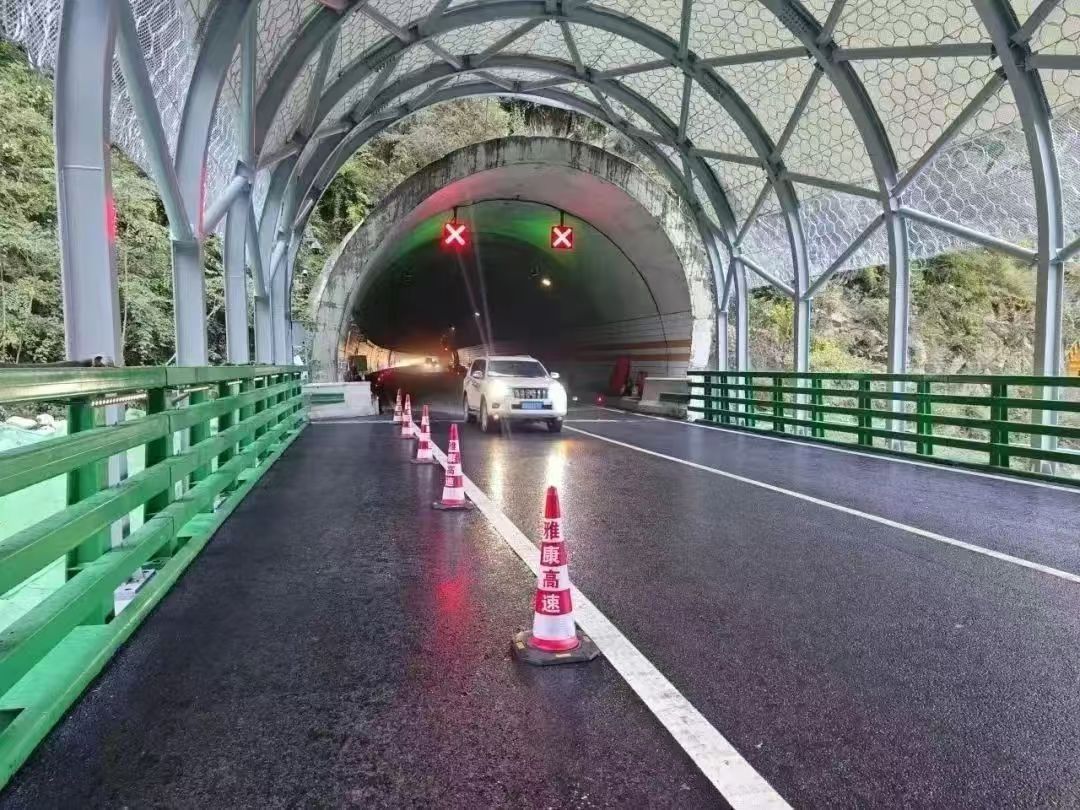

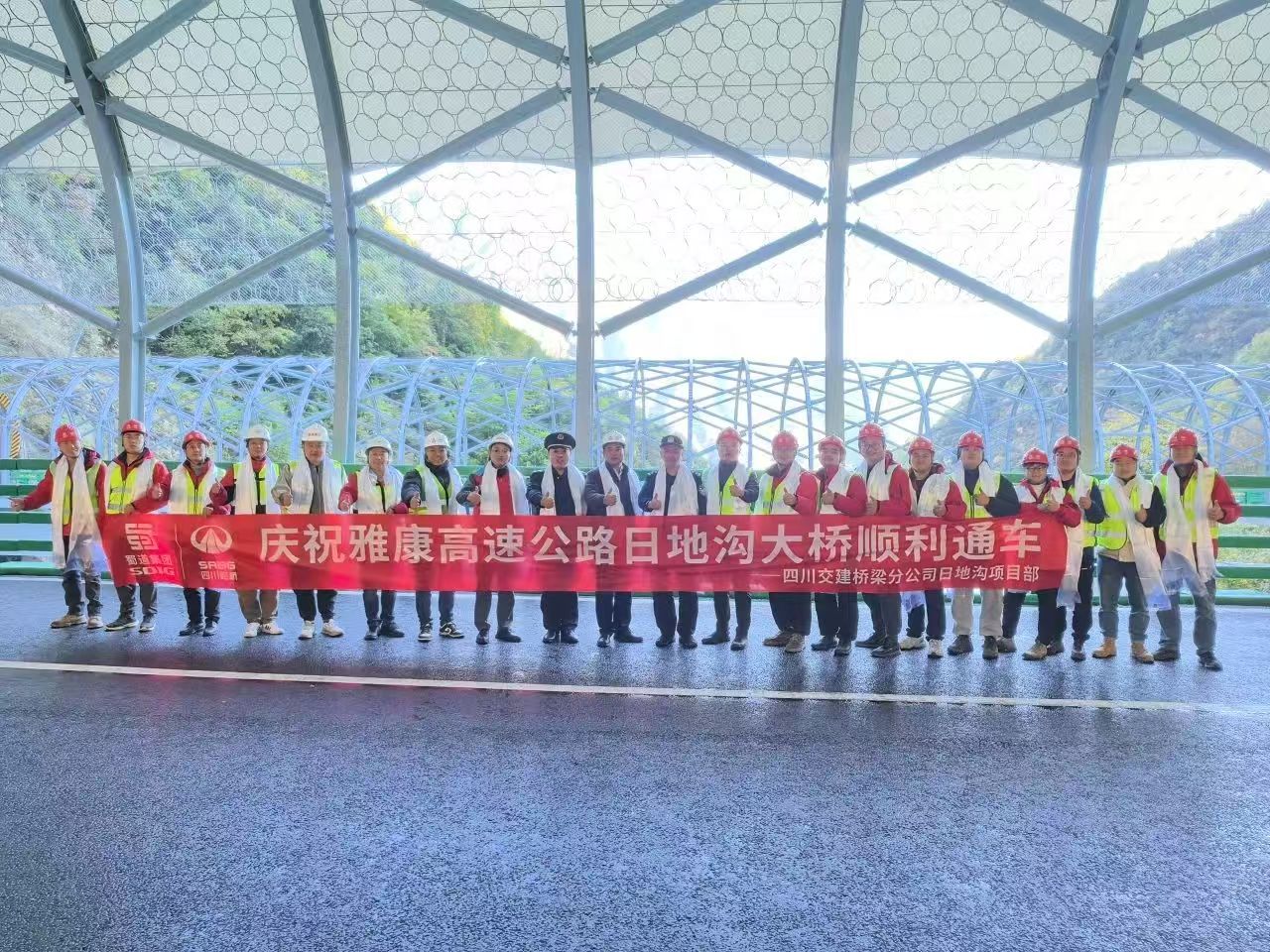

11月9日10時,隨著車隊緩緩駛過雅康高速日地溝大橋左線橋,標志著歷經99個日夜不懈重建的日地溝大橋正式恢復雙向通車。
該項目由交建集團承建,項目團隊在99天的重建過程中克服了諸多困難,不僅完成了1座臨時應急通道的搭建與拆除,更圓滿完成了2座永久性橋梁的建設任務,全面實現了橋梁的雙向通行。
日地溝大橋永久性工程左線橋梁采用60米鋼箱梁,橋面寬度12.25米,設置2片鋼箱,箱梁整體重量486噸。右線則采用了30米標準T梁加70米鋼箱梁的組合形式。為增強結構穩定性,兩座橋取消橋中支墩,拓寬了泄洪面積。這一設計最大限度地減少了自然災害對橋梁結構的影響,確保了新橋的安全性。
雅康高速是甘孜藏族自治州的重要民生通道,日地溝大橋恢復雙幅雙向通行,保障了雅康高速的通行安全及通行效率,對于構建環G318和G4218大循環通道,提升沿線地區的交通便捷性與社會經濟活力,具有深遠的意義。
延伸閱讀

重建面臨建設難關。在重建過程中,項目團隊面臨重重挑戰。恢復難,地災對橋隧破壞強度巨大。據估算,本次特大山洪泥石流行洪量接近每秒1200立方米,泥石流裹挾著大量巨石,借著山勢沿溝道傾瀉而下,其中最大孤石直徑超12米,重量超2000噸,行洪高度超出橋梁近7米,洶涌的泥石流對雅康高速日地溝隧道間橋梁造成毀滅性打擊,原橋臺和墩柱受損毀嚴重,恢復難度巨大。施工難,泥石流沖刷對地質地形造成不利影響。行洪過后,本就狹窄的日地溝巨型危石、軟泥散布,施工場地平整困難,大型施工設備進場受阻,現場條件無法滿足重型吊裝設備設置要求。需在先期開展危石爆破、碎石清理及相關清淤工作后,再行開工,極大影響工程進度。運輸難,橋梁結構巨型部件產出場地距離施工場地較遠。321鋼便橋拼裝場、混凝土鋼箱梁預制場以及鋼結構梁體組裝場地,距施工點位路程接近20公里,大件結構運輸距離遠、時間長,保障運輸難度較大、障礙較多。
各方協作勇闖難關,爭分奪秒搶險保通。項目團隊在8月4日便開展搶通保通建設方案討論,并攜手地方政府,以及高速公安、高速執法等單位提前謀劃通行方案,于8月20日先行在雅康高速日地溝大橋左線橋位架設鋼便橋,保障臨時通車。項目團隊同步開展日地溝大橋右線永久工程恢復重建工作,并于9月30日成功完成右線橋梁架設任務,提前2個多月實現右線順利貫通,立刻投入到左線永久工程恢復重建中。各級政府大力支持。在方案成型后,省、州各級部門大力支持,積極開展方案審批和優化調整,提供臨時應急鋼棧橋,并積極協調項目搶通期間的交通管制工作,確保項目建設和交通保通工作同步順利有序進行。設計施工緊密融合。雅康公司聯合施工、咨詢、設計、監理、檢測單位合署辦公,按動態設計、科學論證的原則推進,確保施工目標可控、過程把控、結果掌控。
“三防”措施構建屏障,人防措施有力,通過在隧道口設置人防觀察哨崗,實時觀察潛在泥石流爆發前兆情景,通過對講機+電話+敲鑼吹哨等方式對現場突發狀況及時響應,作為預警力量補充的重要手段,保障建設期間的施工安全。技防措施添翼,一是采用基于氣象雷達預報數據的泥石流風險預報技術,對雅康高速沿線日地溝及鄰近共計10條泥石流溝進行監控和超算預報,可提前1至2小時自動發送預報信息;二是在日地溝安裝整套臨災預警監測設備,實現日地溝全流域的泥石流災害監測預警,高速公路橋位處可提前5至10分鐘收到溝道上游爆發泥石流的預警信息,同時也能及時向施工人員和下游村鎮預警。三是成功試點應用橋梁損毀緊急示警裝置,蜀道集團率先在日地溝試點安裝并成功驗收緊急示警裝置,該裝置通過機械聯動方式感知橋梁極端損毀,實現了現場機械示警、聲光示警和監控中心預警的“三同步”預警,具有“高可靠、易實施、適用廣、成本低”優點,對全國公路行業防災抗災具有重大借鑒意義,目前相關設備已在雅康高速瀘康段6座隧間橋梁雙幅應用。四是現場安裝通信基站,保障日地溝監測設備通信正常,根據臨災預警實時監測設備的安裝分布情況,在現場主溝及支溝交叉口處,設計安裝通信基站,確保臨災預警監測設備通信正常。五是設計多種手段發布預報預警信息,以“工程結構智能監測云平臺”為重要抓手,開展數據管理及信息發送,結合數字大屏+云電話+短信形式及時發布風險預報信息,并采用現場高音喇叭及時傳達臨災預警信號。工防措施助力,在上、下游分別修建攔擋工程對泥石流固體物質尤其是大顆粒物質進行攔截,同時在雅康高速1號隧道至2號隧道隧間跨溝橋梁段溝道及流域下游堆積區修建排導槽工程,極大提升了日地溝大橋的行洪能力。
