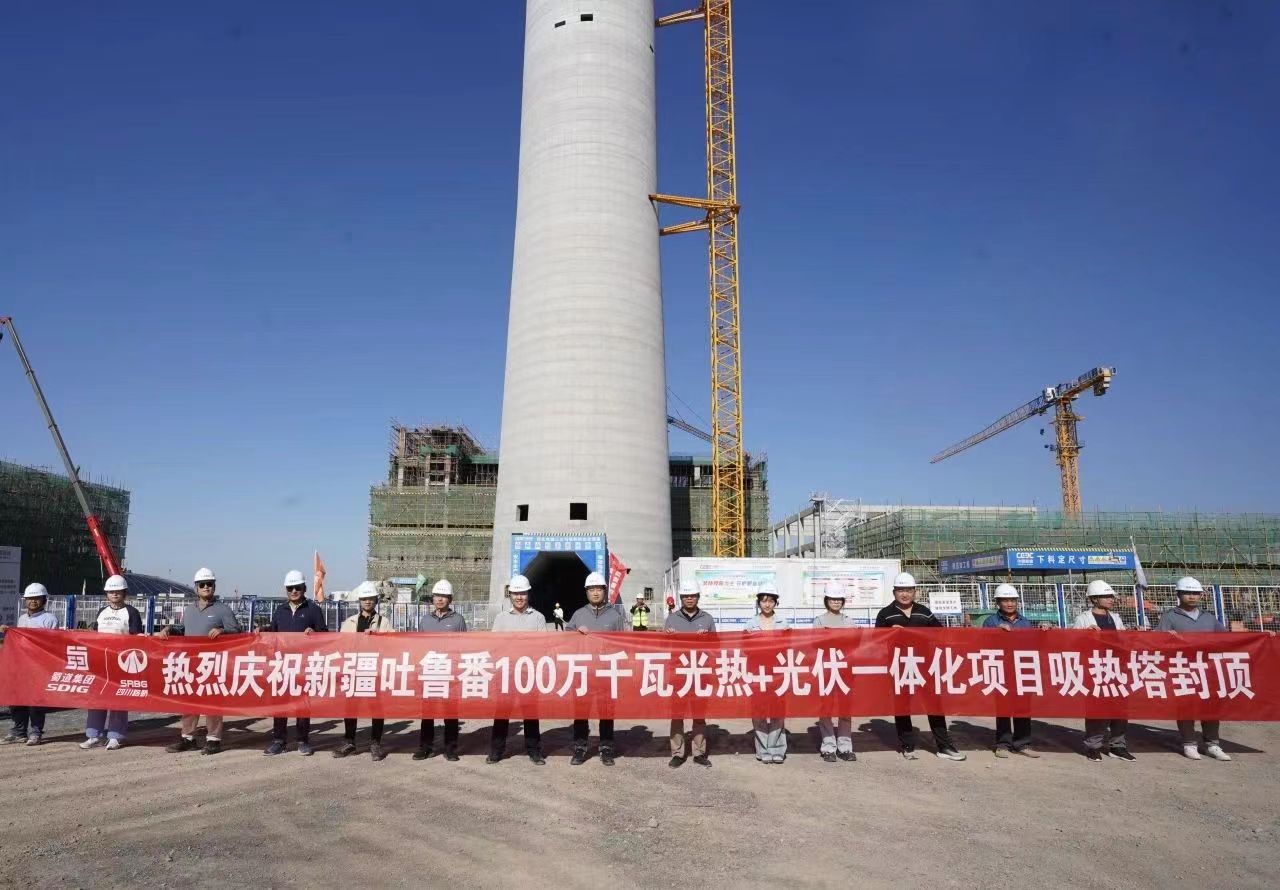

近日,隨著吸熱塔筒壁116板最后一罐混凝土澆筑完成,標志著由清潔能源集團投資建設的新疆吐魯番100萬千瓦光熱+光伏一體化項目174米的吸熱塔土建結構順利到頂,這是該項目開工以來的又一重大里程碑節點,項目進度較原計劃提前20天,為后續聚光集熱系統安裝奠定了堅實基礎。
吸熱塔總高220米,是塔式光熱電站聚光集熱系統的重要部分,也是本項目的標志性建筑與“名片”,其鋼筋混凝土筒壁高174米,施工難度大、安全風險高。吐魯番自5月份入夏以來,項目管理團隊及全體參建成員不懼“烤”驗,迎熱浪、戰高溫,夜以繼日的用汗水和堅守保障吸熱塔以平均每日一板(1.5米)的速度節節攀升,做到建設速度行業領先。

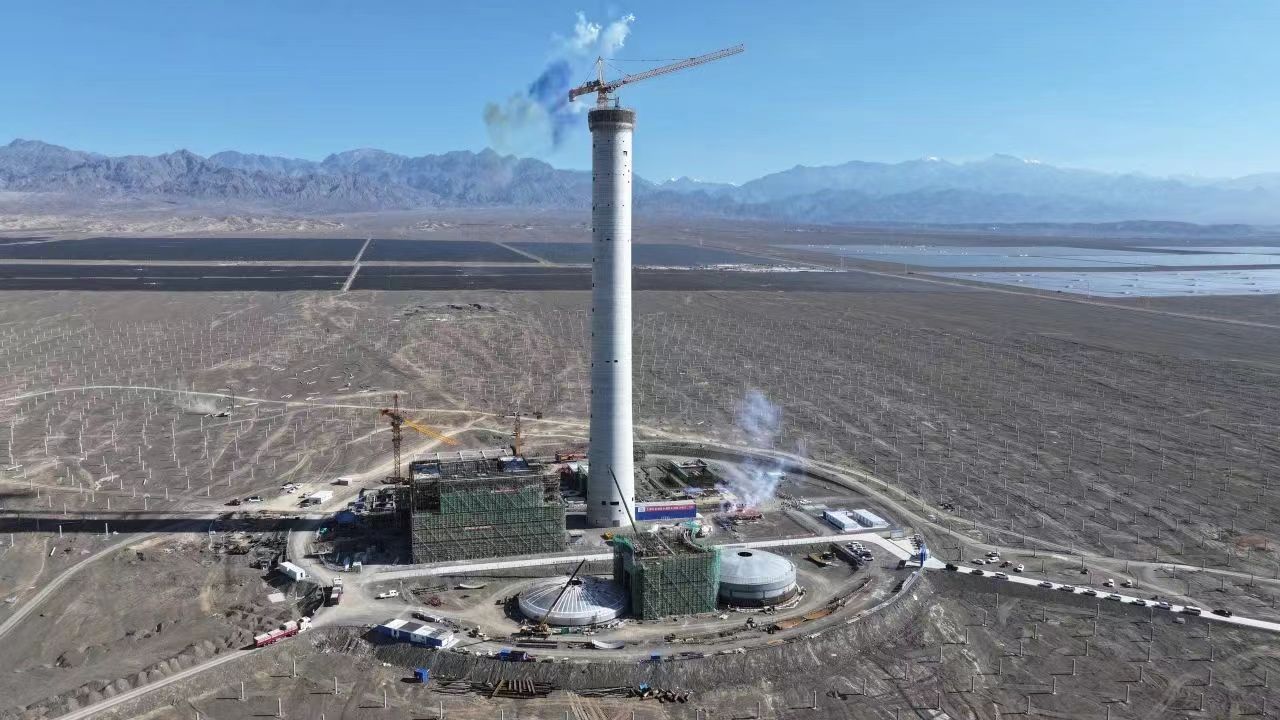

在塔頂眺望,3.8萬余畝的場地盡收眼底。目前,光熱區冷熱熔鹽儲罐焊接工作正緊張開展,主廠房即將封頂,各輔助廠房也相繼封頂,定日鏡安裝工作有序開展,光熱區即將進入設備安裝高峰,“向陽花瓣”正于戈壁灘上逐步綻放。同時,光伏區的建設也正如火如荼,其設備安裝工作基本完成,高、低壓電纜施工進入尾聲,正全力向并網目標沖刺。
下一步,項目全體職工將再接再厲,為四川路橋加快綠色低碳轉型發展貢獻力量。
